  • Scheduling of Individual Jobs
    CS/Real Time System 2023. 5. 30. 16:59

    개별적인 job들이 스케줄링의 대상이 될 수도 있고,

    이러한 개별적인 job들이 반복되는 task들이 스케줄링의 대상이 될 수도 있다.



    이번에는 개별적인 job들에 대한 스케줄링에 대해 다뤄볼것이다.



    스케줄링은 다양한 조건에 따라 사용할 알고리즘이 달라진다.

    일단 베이직한 조건에서부터 시작해보자.



    기본 조건 :

    - 싱글프로세서를 사용하며, {J1, , , Jm}까지의 잡을 스케줄링 한다.

    - 또한 각각의 잡 Ji는 ri의 release time을 가지며 ei의 execution time, di의 absolute deadline을 가진다 하자.

    - Hard real - time constraints를 가진다고 가정할 것이다.



    위 조건에 대한 optimal한 알고리즘이 있느냐는 것을 확인해 보자.



    아래의 순서대로 점점 일반화 해가면서 진행해보겠다.

    1. 리소스 X, independent, synchronized(모든 job에 대하여 ri = 0일 때. 즉 모두 동시에 릴리즈 될 때)

    2. 리소스 X, independent, but not synchronized

    3. 리소스 X, but dependent

    4. 일반적인 모든 케이스




    No resources, Independent, Synchronized

    표와 같은 ei와 di를 같는 잡들을 주어진 조건에 맞게 스케줄링 해야한다.



    Theorem - 리소스에 대한 고려가 없다면, 데드라인의 오름차순 정렬순으로 독립적인 잡들을 실행하면 언제나 feasible한 스케줄이 된다. (EDD 알고리즘)

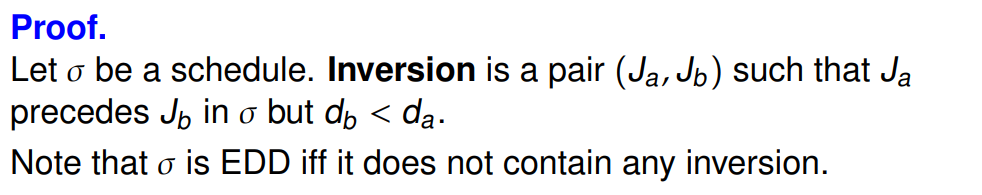

    증명 :

    s를 스케줄이라 두자. Ja가 Jb보다 먼저 실행되지만, db < da인 잡의 쌍 (Ja, Jb)이 inversion이다.

    만약 s가 이 inversion을 포함하지 않고 있다면, 그건 EDD일 것이다.

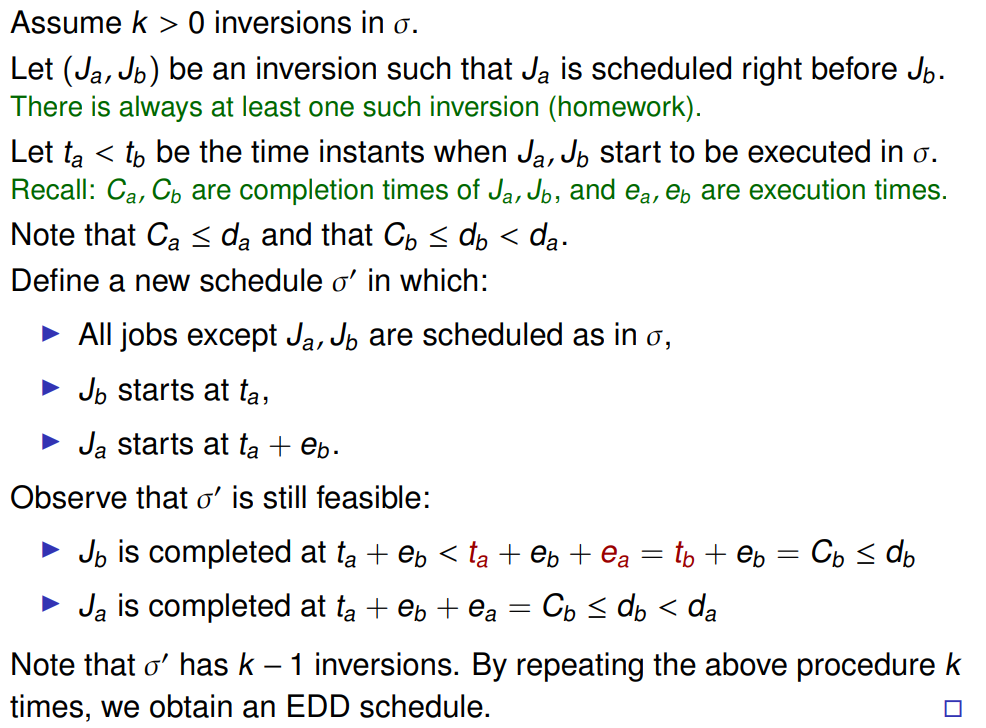

    k(k>0)개의 inversion이 s에 있다 가정하자.

    (Ja, Jb)를 Ja가 Jb 바로 직전에 스케줄된 Inversion이라고 두고,

    ta < tb 를 Ja와 Jb가 실행을 시작할 때의 시간이라 두자.

    이때 Ca <= da이며 Cb <= db < da임을 기억해두자.



    다음과 같은 조건으로 새로운 스케줄 s'를 정의하자.

    1) Ja와 Jb를 제외한 모든 잡들은 s에서와 똑같이 스케줄 되어있다.

    2) ta에 Jb를 시작한다.

    3) ta + eb에 Ja를 시작한다.



    이렇게 스케줄링한다면,

    Jb가 완료되는 시간은 : ta + eb이고,

    ta + eb < ta + eb + ea = tb + eb = Cb <= db

    이므로 Jb는 데드라인을 맞출 수 있다.

    Ja가 완료되는 시간은 : ta + eb + ea이고,

    ta + eb + ea = Cb <= db < da

    이므로 Ja도 데드라인을 맞출 수 있다.



    s'가 k-1개의 inversion을 갖고 있다면, 위의 절차를 k번 반복하므로써 EDD 스케줄을 얻을 수 있다.



    번역 실력이 부족해서, 한글로 서술했을 때 모호하게 느껴지는 사람도 있을것 같아 원문도 준비했다.


    No resources, Independent (No Synchro)

    방금 살펴본 조건에서 Synchro의 조건만 바뀌었다.

    잡들의 release time이 서로 다른 경우인 것이다.



    이러한 경우 사용할 수 있는 알고리즘으로,

    Earliest Deadline First 알고리즘이 있다. (EDF)

    가장 빠른 absolute deadline을 가진 잡들을 먼저 실행하는 것이다.

    이 알고리즘의 경우 synchro가 아닌 상황에서는, preemtion의 여부를 고려해야한다.

    아래의 예시를 보자.

    위와 같은 경우, preemtion이 허용 된다면 J1을 1초 실행한 뒤 J2가 1초에 release 되면 J2를 2초 실행하고 다시 J1으로 넘어와 3초를 마저 실행할 수 있다. 하지만 preemption이 혀용되지 않는다면, J1을 실행한 뒤 중간에 끊을 수 가 없어서, J2의 데드라인을 맞추지 못하게 된다. 따라서, EDF는 preemption이 허용될 때 사용할 수 있는 알고리즘이다.

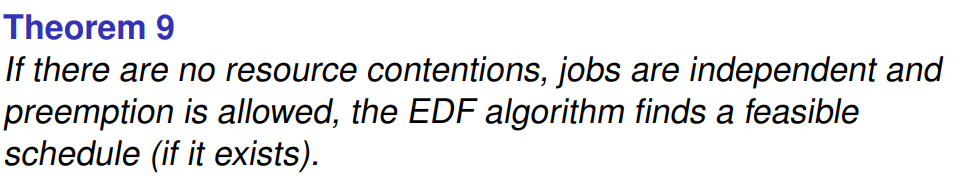

    Theorem - 리소스에 대한 고려가 없고, 독립적인 잡들에 preemption이 허용된다면, EDF 알고리즘은 피저블한 스케줄을 찾는다.



    증명 :

    feasible 하지만 EDF는 아닌 스케줄 s가 있다고 가정하자.

    또 최대 한 개의 잡이 [k, k+1) interval 사이에 실행된다 가정하자. (k는 자연수)



    만약 다음 조건 중 하나라도 해당된다면, 스케줄 s는 EDF가 아닌 것이다.

    1. [k, k+1) 사이에 실행 가능한 잡이 있지만, 이 기간동안 아무 잡도 실행되지 않는다.

    2. 두 개의 잡 Ja와 Jb에 대해, 다음 조건을 만족한다.

     - Ja와 Jb는 k에 실행 가능 상태가 된다.

     - Ja는 [k, k+1)에 실행된다.

     - db < da이다.



    k를 스케줄 s가 EDF에 위반하게 되는 가장 작은 값으로 설정하자.

    Jb을 k에 실행 가능 상태가 되는 모든 잡들 중 가장 deadline이 작은 잡이라 가정하자.



    1번 조건에 대해서 :

      기존 s와 똑같지만, Jb를 [k, k+1)에서 실행하는 새로운 스케줄 s'를 정의한다.

    2번 조건에 대해서 :

      Jb가 s에서 [l, l+1)에 실행된다 할 때, k < l < db이 l의 범위일 것이다.

      기존 s와 똑같지만, Jb를 [k,k+1)에 실행하고, Ja를 [l, l+1)에 실행하는 새로운 스케줄 s'를 정의한다.



    s' 스케줄은 위 두 조건(EDF가 아니게 되는 조건)에 해당사항이 없으므로, (k보다 작은 time instant에 대해서)

    어떠한 feasible한 스케줄이든 위의 과정을 거치면 EDF로 변환할 수 있다.





    -Preemption이 허용되지 않을 때

    non - preemptive 캐이스는 NP-hard문제이다.

    Heuristic이 필요하다. (휴리스틱이란 직관적으로 접근하기, 혹은 어림잡아 접근하기를 의미한다.)

    잡들의 subset들을 스케줄해나가는 방식의 부분 스케줄링 개념을 사용한다.

    매 단계마다,

    -> 아직 partial schedule에서 시도하지 않은 잡들 중 H(휴리스틱 펑션)을 극대화 하는 잡을 추가한다.

    -> 그런 잡이 없으면 백트래킹 한다.

    실패한다면, 이전의 partial schedule로 백트래킹 한다.




    No resources, Dependent (No Synchro)



    이제는 각각의 독립적인 잡들이 아닌 경우에 대한 스케줄링이다.

    서로에 대해 Dependent 하다는 것은, 위 그림과 같은 경우 J1이 실행 된 후에야 나머지 잡이 실행 될 수 있다는 것을 뜻한다.

    즉 위와 같이 트리 구조로 표현하였을 때, 부모 노드가 실행되지 않으면 자식 노드를 실행할 수 없다.



    Theorem - 리소스에 대한 고려가 없고, 잡들이 preemptable이라 가정한다면,

    실행 가능한 일정이 존재하는지 여부를 결정한뒤, 있다면 그 스케줄을 계산하는 Polynomial time의 알고리즘이 존재한다.



    아이디어 : 비독립적인 잡들에 대하여, release time과 deadline을 다시 적용하여 독립적인 잡으로 만든 후, EDF를 실행한다. 서로 의존 관계에 있는 잡들을 독립적인 잡으로 바꿀 수 있다면, EDF를 사용할 수 있다.



    Ji가 Jk보다 먼저 실행되어야 하는 경우를 생각해보자.rk -> max{rk, ri + ei}  로 바꾼다. (Ji가 ri + ei 이전에는 실행완료가 될 수 없기 때문에, Jk도 그 이전에는 실행될 수 없다)di -> min(di, dk - ek}   로 바꾼다. (Ji가 dk - ek 이전에 실행완료 되어 주어야 Jk가 그 데드라인을 맞출 수 있다)

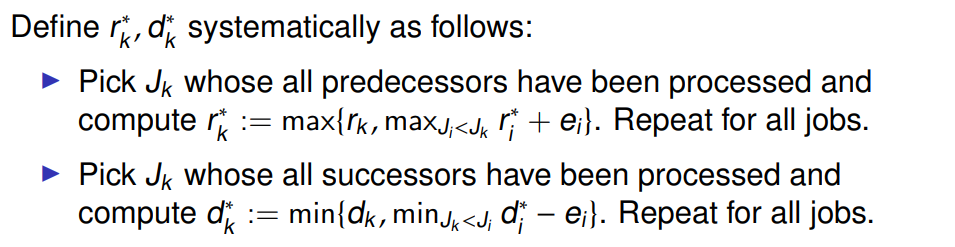

    위의 내용을 일반화 하면 아래와 같이 정리할 수 있다.

    위의 정리를 이용하여 모든 잡들에 대하여 r*과 d*을 새롭게 정의하여 J*들의 잡을 정의하였다면, 이 J*의 feasiblity를 그대로 J에 적용할 수 있다.
